Beispiel IST-Versteuerer - Wiederkehrende Anzahlung M20
Ausgangssituation:
Die Kanzleibuchhaltung wird nach der IST-Versteuerung gebucht. In den Stammdaten in der FIBU kann die Teilrechnungsverbuchung daher nicht aktiviert werden.
Im Unternehmensbereich im Board ist die Option Teilrechnungsverbuchung NICHT aktiv. In den Grundeinstellungen im HON Next ist die Option Anzahlungsnoten gesetzt und das Konto für Anzahlungen M20 ist hinterlegt.
Anlage der Anzahlung
Abschnitt betitelt „Anlage der Anzahlung“Der Klient Nr. 103 leistet monatlich immer am ersten jedes Monats eine Anzahlung in der Höhe von 250 € für die Verrechnungsgruppe Buchhaltung.
Im HON Next über Akonto/Anzahlungen / wiederkehrende Anzahlungen werden die Stammdaten der wiederkehrenden Anzahlung einmalig angelegt. Die regelmäßigen Anzahlungszeilen zum Abrechnen, werden vom RZL Dienst generiert.

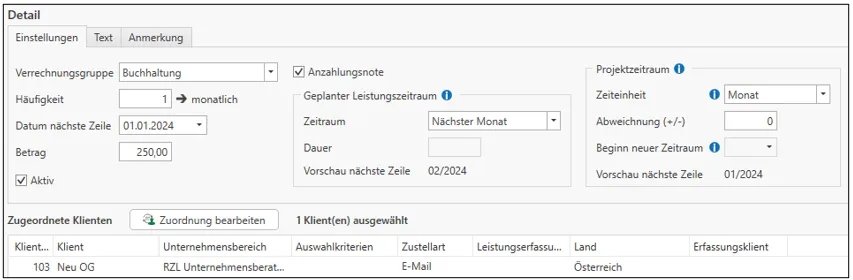

• Häufigkeit: Wie oft wird die Anzahlung geleistet? -> monatlich = 1
• Datum der nächsten Zeile: Wann wird die Anzahlung ca. geleistet? -> immer am ersten jedes Monats
Beim Datum der nächsten Zeile ist auch zu berücksichtigen, wann Sie die Anzahlungsnote an den Klienten schicken möchten (in diesem Bsp. ab 01.01. möglich).
• Geplanter Leistungszeitraum? Wann wird die Leistung für diese Anzahlung ca. von den Mitarbeitern erbracht? -> im Folgemonat
• Projektzeitraum? Welchen Projektzeitraum betrifft die geleistete Anzahlung? -> Monat der Anzahlung (=BH für Jänner 2024)
Grundsätzlich erzeugt nun der RZL Dienst monatlich die benötigten Anzahlungszeilen zum Abrechnen. In diesem Beispiel generieren wir über die Schaltfläche Anzahlungen generieren die bisher versäumten Anzahlungszeilen.

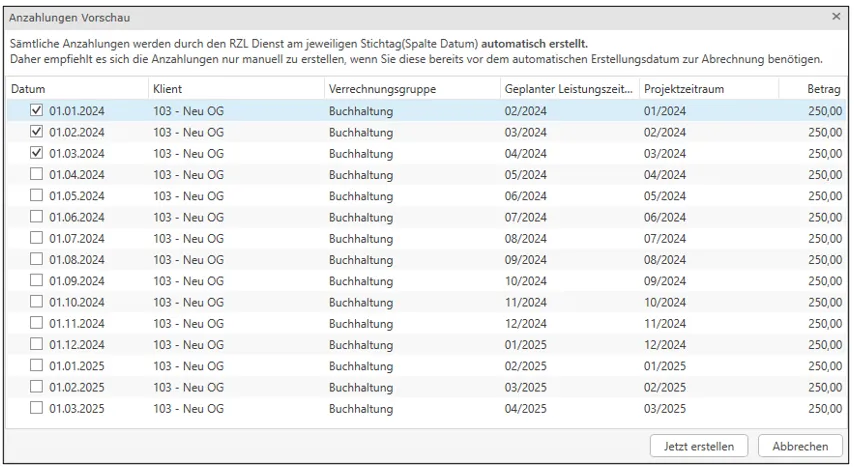

Mit der Vorschau ist nun ersichtlich, dass mit 01.01. die Anzahlungszeile für die BH 01/24 erzeugt wird, mit 01.02. die Anzahlungszeile für die BH 02/24 usw.

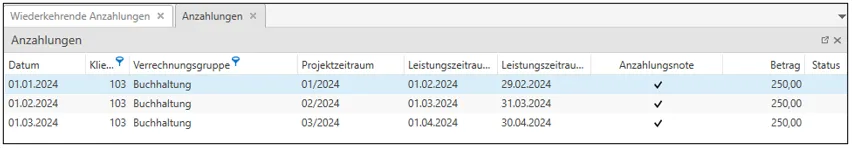

Die generierten Anzahlungszeilen sind im HON Next über Akonto/Anzahlungen / Anzahlungen ersichtlich.

Erstellung der Anzahlungsnote

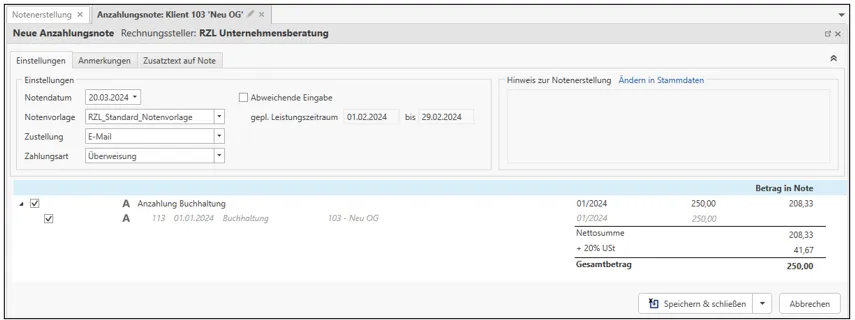

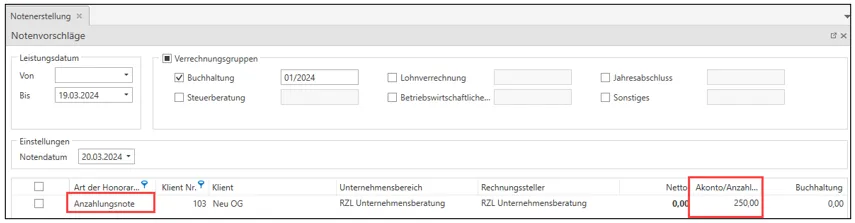

Abschnitt betitelt „Erstellung der Anzahlungsnote“Über Honorarnoten / Notenerstellung kann nun die Anzahlungsnote für den Klienten erstellt werden.


Verbuchung der Anzahlungsnote
Abschnitt betitelt „Verbuchung der Anzahlungsnote“Nachdem die Anzahlungsnote im HON Next über Honorarnoten / Notenübersicht finalisiert wurde, kann der Beleg in der FIBU verbucht werden.

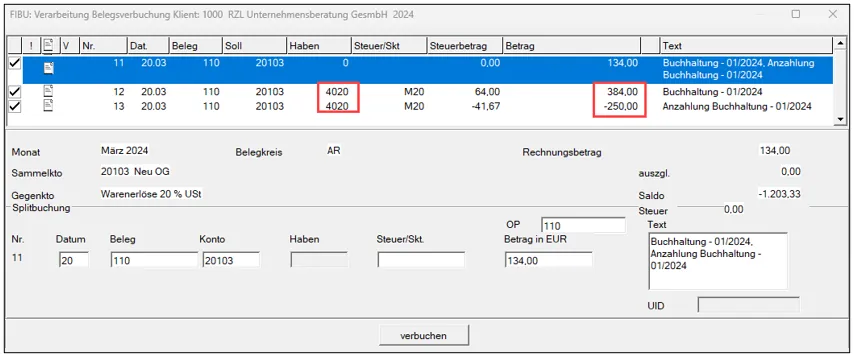

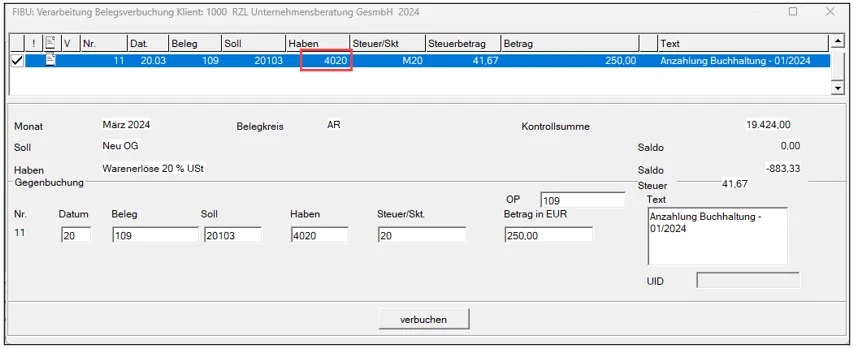

In der FIBU steigt man über Buchen / Belegsverbuchung aus DMS System ein (Belegkreis AR). Die Anzahlungsnote wird auf das hinterlegte Anzahlungskonto M20 mit dem Steuercode M20 verbucht. In der FIBU wird die UST aufgrund der IST-Versteuerung auf das Wartekonto verbucht.

Erstellung Schlussrechnung

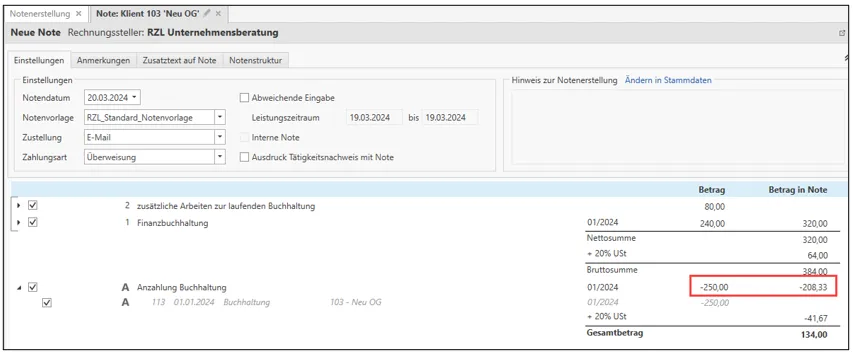

Abschnitt betitelt „Erstellung Schlussrechnung“Nachdem die Buchhaltung für Jänner 2024 fertiggestellt wurde und von den Mitarbeitern alle Leistungen erfasst wurden, kann im HON über Honorarnoten / Notenerstellung die Schlussrechnung an den Klienten gestellt werden.

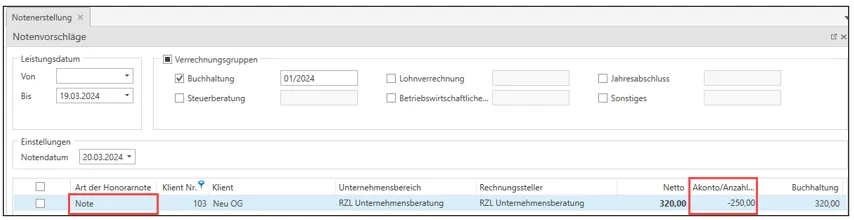

Die bereits abgerechnete und finalisierte Anzahlungsnote wird in Abzug gebracht.

Verbuchung der Schlussrechnung
Abschnitt betitelt „Verbuchung der Schlussrechnung“Nachdem die Schlussrechnung im HON Next über Honorarnoten / Notenübersicht finalisiert wurde, kann der Beleg in der FIBU verbucht werden.
In der FIBU steigt man über Buchen / Belegsverbuchung aus DMS System ein (Belegkreis AR). Die Buchung erfolgt nun wie bei allen Noten auf das bei der Verrechnungsgruppe/Tätigkeit hinterlegte Erlöskonto. Beim Verbuchen der Schlussrechnung muss in diesem Fall KEIN OP-Ausgleich durchgeführt werden. Die zuvor gebuchte Anzahlungsnote wird automatisch mit Minus Betrag storniert.
